PV Anlage PlanenTitel.DwOF 2D7

Photovoltaik-Planung: in 8 Schritten zur PV-Anlage (2026)

Jens Burkhardt
LESEDAUER: 8 MINUTEN
Aktualisiert: 10. Oktober 2026
Jens Burkhardt

Die Photovoltaik-Planung läuft in acht Schritten ab: Eignung prüfen, Variante wählen, Anlage auslegen, Wirtschaftlichkeit kalkulieren, vorplanen, Angebote vergleichen, anmelden und montieren lassen. Drei bis sechs Monate können als erster Zeitpuffer dienen, sind aber keine verlässliche Gesamtdauer: Dacharbeiten, Lieferzeiten und Netzanschluss unterscheiden sich erheblich. Dieser Leitfaden zeigt die Reihenfolge, Kostenrichtwerte und kostenlose Planungstools. Grundfragen behandelt der Überblick zur Photovoltaik-Anlage.

Das Wichtigste in Kürze
  • Ablauf: 8 Schritte, Netzanschluss frühzeitig parallel vorbereiten
  • Dimensionierung: grob 0,2 kWp pro m² nutzbarer Schrägdachfläche; Speicher nach Verbrauchsprofil und Solarüberschuss auslegen
  • Kosten: 10 kWp ohne Speicher rund 17.000 € als Modellrichtwert
  • Angebotsvergleich: gleiche Leistungen, Komponenten und Zahlungsbedingungen vergleichen
  • Netzanschluss vorab mit dem Fachbetrieb klären; PV-Anlage und Speicher jeweils binnen eines Monats nach Inbetriebnahme im Marktstammdatenregister registrieren
  • Montage, Zählereinbau und EEG-Inbetriebnahme sind unterschiedliche Vorgänge; Termine und Zuständigkeiten schriftlich festhalten

Wie läuft die Photovoltaik-Planung ab und wie lange dauert sie?

Die acht Planungsschritte führen von der Dachprüfung bis zur betriebsbereiten Anlage. Einen festen Zeitbedarf gibt es nicht; drei bis sechs Monate sind lediglich ein grober Planungspuffer.

Mit vorhandenen Dach- und Verbrauchsdaten lassen sich Angebote zügig anfragen. Die weitere Dauer hängt unter anderem von Statik, eventueller Dachsanierung, Material, Montageterminen und Messkonzept ab. Den Netzanschluss deshalb frühzeitig vorbereiten und nicht erst nach der Montage beantragen. Schritt 7 beschreibt das Verfahren, obwohl es zeitlich parallel zu den vorherigen Schritten läuft.

Photovoltaik Planung.DM4ttHLw
Schaubild: Photovoltaik-Planung © New Africa – stock.adobe.com

Schritt 1: Eignung von Dach und Standort prüfen

Geeignet sind tragfähige, ausreichend besonnte Dachflächen mit passender Eindeckung. Weder 20 m² Fläche noch 25 Jahre Restlebensdauer sind starre Mindestvoraussetzungen. Bei absehbarer Sanierung sollten Dacharbeiten und PV-Montage gemeinsam kalkuliert werden. Auch Ost-West-Dächer kommen infrage: Im festen Ertragsmodell liegen sie bei 25–45° Neigung etwa 17–23 % unter optimaler Südausrichtung, nicht an jedem Standort gleich.

Alle baulichen, technischen und rechtlichen Anforderungen behandelt Photovoltaik-Voraussetzungen. Wie sich Ausrichtung, Neigung und Verschattung vorprüfen lassen, zeigt Standort prüfen. Für unsere vergleichbaren Beispielrechnungen verwenden wir fest 965 kWh je kWp und Jahr. Das ist keine aktuelle Deutschlandmessung und ersetzt keine Standortprognose.

Schritt 2: Kaufen, finanzieren oder mieten?

Kauf, Kredit und Miete unterscheiden sich vor allem in Gesamtkosten, Eigentum und Vertragsrisiken. Der Nullsteuersatz kann den Kauf begünstigen; Umsatzsteuer und Einkommensteuer haben aber unterschiedliche Voraussetzungen. Die Einkommensteuerbefreiung betrifft bei seit 2025 angeschafften, in Betrieb genommenen oder erweiterten Anlagen grundsätzlich bis 30 kWp je Wohn- oder Gewerbeeinheit und insgesamt höchstens 100 kWp je Steuerpflichtigem. Details stehen unter Photovoltaik und Steuern.

Bei Mietverträgen sind 18–20 Jahre eine mögliche Vertragsdauer, keine allgemeine Vorgabe. Vergleichen Sie sämtliche Raten, Preisänderungen, Wartung, Versicherung, Kaufoption und Vertragsende mit Kauf und Finanzierung. Zinsen verändern Zahlungsüberschuss und Eigenkapitalrendite; die unfinanzierte Anlagenrendite ist davon zu unterscheiden. Weitere Kriterien stehen unter Solaranlage mieten. Regionale Förderprogramme vor einer verbindlichen Beauftragung prüfen.

Schritt 3: Anlagengröße und Speicher dimensionieren

PV Anlage Zur Erzeugung Von Solarstrom.BtV Dd5i
Eigene Photovoltaik-Anlage © Lars Gieger – stock.adobe.com

Sinnvoll ist, zunächst alle geeigneten Dachflächen in die Planung einzubeziehen.

Mehr Leistung kann den Preis je kWp senken. Ob jede zusätzliche Teilfläche sinnvoll ist, hängt aber von Ertrag, Montageaufwand und Mehrkosten ab.

Als erste Schätzung passen rund 0,2 kWp pro m² nutzbarer Schrägdachfläche; Dachfenster, Abstände und Zuschnitt können die Belegung reduzieren.

8–15 kWp sind eine mögliche Größenordnung für Einfamilienhäuser, keine Zielvorgabe. Den Speicher nach nächtlichem Verbrauch, nutzbarer Kapazität, Ladeleistung und verfügbarem Solarüberschuss dimensionieren, nicht pauschal mit 1 kWh je kWp. E-Auto und Wärmepumpe mit ihrem zeitlichen Bedarf berücksichtigen: 5.000 km ergeben bei angenommenen 20 kWh/100 km inklusive Ladeverlusten 1.000 kWh zusätzlichen Jahresbedarf, rechnerisch rund 1,04 kWp bei 965 kWh/kWp. Das ist eine Jahresbilanz, keine Zusage solaren Ladens. Mehr dazu unter Größe der Solaranlage im Einfamilienhaus.

Schritt 4: Kosten und Wirtschaftlichkeit kalkulieren

Eine schlüsselfertige 10-kWp-Anlage kostet aktuell rund 17.000 € , mit 10-kWh-Speicher rund 21.100 € . Die Preise sind Richtwerte aus unserem Kostenmodell, kein verbindliches Angebot. Für die folgende Rechnung gelten 37 ct/kWh als angenommener Bezugspreis und 7,70 ct/kWh Überschussvergütung für den Leistungsanteil bis 10 kWp bei Inbetriebnahme August–Dezember 2026. EEG-Sonderregeln, etwa zu negativen Börsenpreisen, sind im einfachen Jahresvergleich nicht abgebildet.

Beispielrechnung: 10 kWp mit 10-kWh-Speicher

Bei 4.500 kWh Jahresverbrauch und 9.650 kWh Ertrag liefert unser Eigenverbrauchsmodell rund 3.323 kWh nutzbaren Solarstrom an den Haushalt. Rund 5.901 kWh werden eingespeist, 426 kWh gehen im Speicherpfad verloren. Die angenommene Speichereffizienz beträgt 80 %. Daraus folgen 73,8 % Autarkie und 34,4 % nutzbarer Anteil an der PV-Erzeugung; die 38,8 % Eigenverbrauch einschließlich Batterieladung enthalten dagegen auch Verluste.

Vermiedener Strombezug: 3.322,63 kWh × 0,37 €/kWh ≈ 1.229 €. Einspeisung: 5.901,37 kWh × 0,077 €/kWh ≈ 454 €. Aus ungerundeten Werten ergeben sich zusammen rund 1.684 € im ersten Jahr vor Betriebskosten.

Die vollständige 25-Jahres-Rechnung dieses Modellfalls ergibt mit Speicher rund 5,2 % interne Rendite und einen ersten Break-even nach 13,5 Jahren. Dazu gehören unter anderem 2 % jährliche Strompreissteigerung, 0,5 % Moduldegradation, Betriebskosten und ein angenommener Speicherersatz im Jahr 15. Das ist keine typische oder garantierte Marktrendite. Annahmen und Vergleich ohne Speicher stehen unter Wirtschaftlichkeit der Photovoltaik-Anlage.

Schritt 5: Mit kostenlosen Tools vorplanen

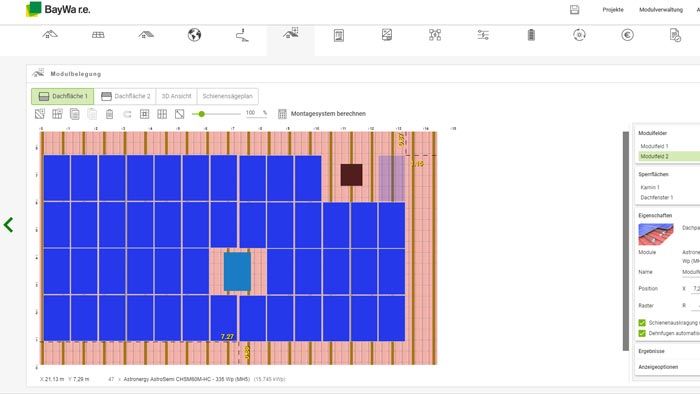

Planung Photovoltaikanlage Software Auslegung.JJxm4GoT
Auslegung der PV-Anlage am Bildschirm © Echtsolar.de

Wer vor der Angebotsanfrage selbst rechnet, kann die späteren Angebote deutlich besser einordnen.

Unsere kostenlosen PV-Rechner liefern Ertragsprognose, Eigenverbrauch und Kostenrahmen in wenigen Minuten.

Solar-PLANiT unterstützt die Belegungs- und Montagesystemplanung; die Ergebnisse hängen vom ausgewählten System und korrekten Gebäudedaten ab. Der Unabhängigkeitsrechner der HTW Berlin bietet eine erste Haushaltsabschätzung, berücksichtigt aber weder Wärmepumpe noch E-Auto als eigene Lastprofile. PVGIS der EU-Kommission schätzt langjährige Erträge. Nahe Bäume und Gebäude sind in dessen Gelände-Horizont nicht automatisch erfasst. Alle Werkzeuge helfen bei der Vorplanung, ersetzen aber weder Statik noch eine objektspezifische Fachplanung.

Schritt 6: Angebote einholen und vergleichen

Mehrere vergleichbare Angebote machen Preis- und Leistungsunterschiede sichtbar. Drei bis fünf Angebote können dafür eine gute Grundlage sein; eine bestimmte Ersparnis lässt sich nicht versprechen. Ein gutes Angebot erkennt man an diesen Punkten:

  • Alle Komponenten sind mit Hersteller und Modellbezeichnung aufgeführt, keine “Module nach Verfügbarkeit”
  • Der Preis ist nachvollziehbar aufgeschlüsselt, idealerweise mit Angabe in Euro pro kWp
  • Eine Ertragsprognose und eine Wirtschaftlichkeitsrechnung mit realistischen Annahmen liegen bei
  • Das Angebot basiert auf einer Besichtigung vor Ort oder einer sauberen Satellitenplanung
  • Anmeldung, Netzanschluss und Inbetriebnahme durch den Fachbetrieb sind ausdrücklich enthalten
  • Es gibt einen Zahlungsplan nach Baufortschritt sowie klare Garantie- und Gewährleistungsangaben

Wie sich seriöse Betriebe finden lassen und welche Anbietertypen es gibt, zeigt der Photovoltaik-Anbieter-Vergleich.

Warnsignale bei Angeboten

Hohe ungesicherte Vorauszahlungen, künstlicher Zeitdruck und Renditeversprechen ohne nachvollziehbare Rechnung sind Warnzeichen. Auch weniger als 50 % Vorkasse ist nicht automatisch sicher. Zahlungsraten sollten an prüfbare Leistungen oder Lieferungen gebunden sein; ein Schema wie 20/60/20 ist kein verbindlicher Branchenstandard. Eine erste Fernplanung ist möglich, offene Dach- und Elektrofragen müssen vor der Ausführung geklärt werden.

Schritt 7: Anmeldung und Netzanschluss

Vereinbaren Sie schriftlich, welche Anschluss- und Anmeldearbeiten der Fachbetrieb übernimmt. Für insgesamt höchstens 30 kW auf einem Grundstück mit bestehendem Netzanschluss regelt § 8 Absatz 7 EEG das vereinfachte Portalverfahren mit Monatsfrist. Unter den gesetzlichen Voraussetzungen ist ein Anschluss bei ausbleibender fristgerechter Rückmeldung möglich. Das ersetzt weder technische Anschlussregeln noch Fachbetrieb und Messkonzept; die Voraussetzungen des konkreten Falls müssen geprüft werden.

PV-Anlage und stationären Speicher jeweils spätestens einen Monat nach ihrer Inbetriebnahme im Marktstammdatenregister registrieren. Versäumnisse können Zahlungen blockieren und weitere Sanktionen auslösen, bedeuten aber nicht pauschal den dauerhaften Verlust sämtlicher Vergütung. Lassen Sie sich delegierte Meldungen bestätigen. Versicherungsschutz schon vor der Montage ausdrücklich mit dem Versicherer klären, statt ihn nach einer bloßen Meldung vorauszusetzen.

Schritt 8: Montage, Zählertausch und Inbetriebnahme

Für einfache Einfamilienhausanlagen sind ein bis drei Montagetage und zusätzlicher Aufwand für einen Speicher eine grobe Terminorientierung. Dachsanierung, Elektroarbeiten und Witterung können den Ablauf verlängern. Verbindlich ist die objektspezifische Terminplanung. Den Dachablauf beschreibt Photovoltaik-Montage.

Den Zählereinbau organisiert der Messstellenbetreiber, der nicht zwingend mit dem Netzbetreiber identisch ist. Die EEG-Inbetriebnahme ist nicht automatisch das Datum des Zählerwechsels. Der Fachbetrieb muss klären, wann und mit welchem Messkonzept ein zulässiger Betrieb möglich ist. Die Vergütungsdauer umfasst grundsätzlich das Inbetriebnahmejahr und weitere 20 Kalenderjahre; für Neuanlagen sind unter anderem die Regeln zu negativen Börsenpreisen zu beachten.

Wie der Kauf eines Komplettpakets mit Montage abläuft, steht unter Photovoltaik-Anlage kaufen.

Zwei Schritte behandeln eigene Artikel ausführlich: die Photovoltaik-Beratung und die Frage, welche Dächer sich für Photovoltaik eignen.

Photovoltaik-Planung starten: Angebote vergleichen

Eine gute Planung verbindet geeignetes Dach, passende Technik und nachvollziehbare Gesamtkosten. Vergleichen Sie Angebote erst dann miteinander, wenn Leistungsumfang, Ertragsannahmen und offene Zusatzarbeiten klar sind.

Über das Formular unter diesem Artikel können Sie kostenlos und unverbindlich bis zu fünf Angebote regionaler Fachbetriebe anfragen. Anzahl und Verfügbarkeit hängen von Standort und Vorhaben ab. Umfang einer Beratung oder Vor-Ort-Prüfung direkt mit dem jeweiligen Betrieb vereinbaren.
